Строительная компания «Тайгер-Групп» оказывает полный комплекс профессиональных услуг в сфере строительства и ремонта всех категорий объектов недвижимости.
Специалисты фирмы принимают заявки на возведение и реконструкцию жилых домов, коммерческих предприятий, муниципальных зданий и временных сооружений. Все строительно-ремонтные мероприятия осуществляются на должном профессиональном уровне, благодаря чему не возникает никаких проблем с контрольными инстанциями при сдаче объекта в эксплуатацию.
В процессе своей работы мастера «Тайгер-Групп» используют только проверенные строительные материалы, качество которых соответствует российским и европейским стандартам. Внедрение передовых технологий строительства обеспечивает высокий уровень безопасности владельцев и посетителей готового объекта при условии его использования строго по назначению.
Перечень необходимых работ определяется в зависимости от индивидуальных требований технического задания заказчика. У нас вы можете оформить заказ на:
Для эффективной экономии времени и бюджета рекомендуем воспользоваться комплексным предложением строительства и ремонта «под ключ». В результате вы получите полностью готовое к эксплуатации здание или сооружение в максимально сжатые сроки. Остались вопросы? Свяжитесь с менеджером «Тайгер-Групп». Мы ответим вам прямо сейчас!
План организации строительства разработан и составлен на основании принятых проектных решений и нормативных документов, в том числе: - СНиП 3.01.01-85* «Организация строительного производства» - СНиП 12-01-2004 "Организация строительства"; - СНиП 1.04.03-85* "Нормы продолжительности строительства и задела в строи-тельстве предприятий, зданий и сооружений"; - СНиП 12-03-2001 "Безопасность труда в строительстве", ч.1, "Общие требова¬ния"; - СНиП 12-04-2002 "Безопасность труда в строительстве", ч.2 "Строительное производство"; - СНиП 3.02 .01-87 "Земляные сооружения, основания и фундаменты"; - СНиП 3.03.01-87 "Несущие и ограждающие конструкции"; - СНиП 3.01.03-84 "Геодезические работы в строительстве"; - СанПиН 2.2.3.1384-03 "Гигиенические требования к организации строительно¬го производства и строительных работ"; - "Расчётные нормативы для составления проектов организации строительства", ЦНИИОМТП; - ППБ-01-03 "Правила пожарной безопасности в Российской федерации"; - ПБ 10-382 00 "Правила устройства и безопасной эксплуатации грузоподъёмных кранов"; - Технические характеристики строительных машин и механизмов. Справочные материалы; - Проектно-сметная документация, выполненная на данный проект.
Доставка на объект строи¬тельных материалов конструкций и полуфабрикатов предусматривается автотранс¬портом по дорогам общего пользования с предприятий стройиндустрии. Заезд на строительную площадку организован по временным проездам, выполненным по трассе проектируемых проездов и примыкающих к существующим дорогам. Потребность строительства в строительных кадрах удовлетворяется наличием необходимых специалистов в подрядной организации, а также возможно привлечение рабочих из местного населения, которые обеспечены жильем и культурно-бытовым обслуживанием по месту жительства. Для возможности ведения строительства не требуется использование прилегающих территорий: площадка предполагаемого строительства ограничена территорией, выделенной для строительства объекта.
Объемно-планировочные и конструктивные характеристики объекта. Здание запроектировано с металлическим каркасом. Стеновое ограждение - двойное остекление Покрытие - одинарное остекление. Перегородки - одинарное стекло. Фундаменты - буронабивные сваи. Цоколь – сборные ж/б панели. Полы — бетонные. Расположение проектируемых зданий и сооружений показано на строительном генеральном плане. Фактор стесненности на строительство данного объекта не распространяется. В числе учтенных проектно-сметной документацией строительно-монтажных работ отсутствуют работы, которые могут быть квалифицированы как требующие для своего выполнения разработки специальных устройств. Для обслуживания строительно-монтажных работ на территории строительства в качестве временных зданий и сооружений приняты блок-контейнеры.
К работам на строительной площадке приступают после получения в установленном порядке разрешения на право производства работ. Строительство объекта предполагается вести в одну очередь методом комплексной механизации и совмещения во времени основных производственных объектов.
Строительство объекта следует осуществлять в два этапа. Первый этап строительства объекта - подготовительный. До начала производства основных работ выполнить работы, связанные с освоением строительной площадки и обеспечивающие ритмичное ведение строительного производства. В состав подготовительного периода включены объекты и работы, обеспечивающие нормальные условия строительства, а также инженерная подготовка строительства. В подготовительный период выполняются следующие работы: - спиливание деревьев, корчевка пней; - выполнение вертикальной планировки площадки с уплотнением грунта; - устройство временных площадок для складирования материалов и конструк-ций; - устройство временных проездов по строительной площадке; - обеспечение стройки электроэнергией и водой; - размещение временных бытовок для рабочих-строителей и ИТР. Инженерное обеспечение строительства намечается по следующим схемам: -электроэнергией: обеспечение от местной электросети; -сжатым воздухом - от передвижных компрессоров типа ЗИФ-55; -кислородом - из баллонов, привозной; -водой - от местного административно-бытового корпуса.
До начала основных работ выполнить установку противопожарного резервуара. Организацией строительной площадки предполагается размещение необходимого минимума мобильных инвентарных зданий и сооружений бытового и производственного назначения, оборудованных согласно назначению, также противопожарной сигнализацией и огнетушителями. К ним относятся: - "вагончики" для рабочих, площадью 27 м2 (принимается с условием совмещения функций гардеробной, умывальной, сушилки и обогрева рабочих); - "вагончики" под прорабскую; в ночное время "вагончик" используется для размещения охраны объекта; - биотуалет; - склад закрытого хранения инструмента, приспособлений и расходных материалов, оборудованный в "вагончике"; - навес для размещения распределительного электрощита, пожарного щита и средств пожаротушения; - прожекторные вышки охранного освещения (используются проектируемые); Размещение временных зданий и основного этапа строительства смотри на чертеже генерального плана. Противопожарное водоснабжение строительной площадки обеспечивается от местного водопровода. На период строительства площадка оборудуется местом для курения и пожарным щитом, оснащенным необходимым противопожарным инвентарём.
Организация строительной площадки, участков работ и рабочих мест должна производиться в соответствии со СНиП 3.01.01-85* "Организация строительного производства", СНиП 12-01-2004 "Организация строительства", СНиП 12-02-2001 "Безопасность труда в строительстве", ч.1, "Общие требования"; СНиП 12-04-2002 "Безопасность труда в строительстве", ч.II, "Строительное производство". Второй этап строительства объекта - основной во время, которого выполняются основные работы в соответствии с проектом. Предварительные работы основного этапа предусматривают геодезические разбивочные работы по инженерным сетям, размещению сооружений и зданий с надёжным закреплением осей сооружений и реперов на местности.
Строительная разбивка должна быть наглядной и позволять механизаторам самостоятельно ориентироваться в разбивочных знаках и контролировать их правильность. Строительная площадка должна быть организована в соответствии с генпланом. Перечень основных работ, на которые необходимо составление актов освидетельствования скрытых работ. Особое внимание следует обращать на скрытые работы с составлением актов освидетельствования. Запрещается выполнение последующих работ при отсутствии актов освидетельствования предшествующих скрытых работ во всех случаях. Скрываемые инженерные сети должны быть проверены на целостность, а системы опробованы в работе.
На сооружаемом объекте подлежат приемке с составлением актов освидетельствования скрытых работ, следующие этапы и элементы скрытых работ: - соответствие фактического качества грунтов основания с данными, принятыми при проектировании, - приемка основания под колодцы на сетях - устройство фундаментов - устройство монолитных железобетонных конструкций - защита конструкций от коррозии - гидроизоляция стенок колодцев и камер - засыпка колодцев и трубопроводов с уплотнением - герметизация мест прохода трубопроводов через стенки колодцев и камер - засыпка колодцев и камер с уплотнением При приёмке законченных конструкций проверяют: - соответствие конструкций рабочим чертежам; - качество бетона по прочности должно соответствовать, указанному в проекте; - качество применяемых в конструкциях изделий, деталей, материалов.
Земляные работы выполняются в соответствии с требованиями СНиП 3.02.01-87 "Земляные сооружения, основания и фундаменты". Вертикальная планировка площадки. Производится планировка (выемка) на участках, где отметки рельефа местности превышают планировочные отметки. Затем производится планировка (насыпь) на уча-стках площадки, где отметки рельефа местности ниже планировочных отметок. Работы по вертикальной планировке площадки строительства осуществляются с помощью бульдозера (ДЗ-104).
Разработка котлованов и траншей. Разработка котлованов под заглубленные сооружения и трубопроводы производится одноковшовым экскаватором с оборудованием обратная лопата с ковшом ёмкостью 0,5 м3 JCB. Работы по бетонированию выполнять в соответствии с требованиями раздела 2 СНиП 3.03.01-87 и проекта производства работ. Возведение фундаментов под здания и сооружения. Фундаменты под теплично-выставочное здание запроектированы из буронабивных свай. Производство работ по устройству буронабивных свай осуществлять в соответствии с требованиями СНиП 3.02.01-87 "Земляные сооружения.
Основания и фундаменты". До начала устройства фундаментов должны быть выполнены следующие работы: - организован отвод поверхностных вод с площадки строительства; - устроены подъездные пути и автодороги; - обозначены в пролете пути движения механизмов, - произведена геодезическая разбивка осей и разметка положения фундаментов в соответствии с проектом. Бурение скважины под фундаменты из буронабивных свай осуществляется с помощью навесного бурового оборудования к экскаватору JCB, а также бурильно-крановой машиной БМ-302А. Бетонную смесь для заполнения скважины, возможно, изготавливать непосредственно на площадке строительства или транспортировать в автобетоносмесителях.
Подача бетона в скважину осуществляется через приёмный бункер и инвентарную трубу. Укладку бетонной смеси в скважину производить без перерывов, превышающих период схватывания бетона. Для уплотнения бетонной смеси применить глубинный вибратор ИВ-75. Возведение цоколя из сборных ж/б панелей и устройство фундаментных столбиков. До начала работ по устройству цоколя должны быть выполнены следующие мероприятия: - должны быть определены места складирования, арматуры и опалубки, подготовлены монтажная оснастка и приспособления; - завезены арматура, цокольные панели и фундаментные столбики в количестве, обеспечивающем бесперебойную работу не менее, чем в течение двух смен; - составлены акты приемки фундаментов из буронабивных свай в соответствии с исполнительной схемой; - затем выполняют монтажные, сварочные, арматурные, опалубочные и бетонные работы. Разгрузку и монтаж цокольных панелей и фундаментных столбиков выполняют с помощью автокрана КС-55713 грузоподъемностью 25,0 т.
Бетонными смесями для монолитных узлов строительство тепличного комплекса обеспечивается централизованным способом. Приготовление бетонной смеси осуществляется на местных предприятиях стройиндустрии. Транспортирование бетонной смеси осуществляют автомобилями-самосвалами или автобетоносмесителями. В состав работ по бетонированию входят: - прием и подача бетонной смеси; - укладка и уплотнение бетонной смеси; - уход за бетоном. Бетонную смесь укладывают горизонтальными слоями толщиной 0,3м. Каждый слой бетона тщательно уплотняют глубинными вибраторами. Перекрытие предыдущего слоя бетона последующим должно быть выполнено до начала схватывания бетона в предыдущем слое. Мероприятия по уходу за бетоном в период набора прочности, порядок и сроки их проведения, контроль за выполнением этих мероприятий необходимо осуществлять в соответствии с требованиями СНиП 3.03.01-87.
Открытые поверхности бетона необходимо защищать от потерь влаги путем поливки водой или укрытия их влажными материалами. Сроки выдерживания и периодичность поливки назначает строительная лаборатория. Уплотнение бетонной смеси в опалубке выполняется глубинными вибраторами ИВ-47А и поверхностными вибраторами. Монтаж металлоконструкций осуществляется в соответствии с требованиями СНиП 3.03.01-87 "Несущие и ограждающие конструкции" с учётом требований типовых технологических карт на данный вид работ. Монтаж стальных конструкций. Проектом предусматривается строительство тепличного комплекса под ключ из легких металлических конструкций полной заводской комплектации и готовности. До начала монтажа здания из легких металлических конструкций необходимо принять по акту выполненные фундаменты, цокольные панели и фундаментные столбики с составлением исполнительной схемы. Строительные материалы и конструкции доставляются на объектный склад специальным автотранспортом.

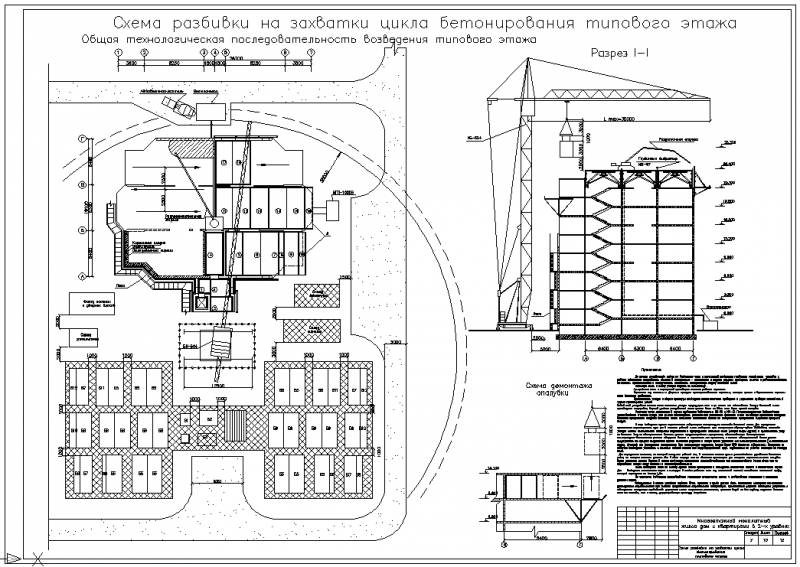

Укрупнительную сборку и монтаж стальных конструкций предполагается вести автомобильным краном КС-55713 со стрелой длиной 8-14 м, грузоподъёмностью 25 т, кроме того, возможны варианты применения других типов кранов с аналогичными техническими характеристиками. При монтаже каркаса, балок покрытия, монтаже стенового ограждения предусматривает использование приставных лестниц, ножничных самоходных подъемников, телескопических самоходных подъемников. Монтаж вертикальных связей по колоннам следует выполнять перед монтажом балок. Выверку балок покрытия выполнять с передвижных подмостей, Установку вертикальных связей производить с передвижных площадок, монтаж выполнять поэлементно, без укрупнения. При монтаже конструкций необходимо обеспечить устойчивость и неизменяемость смонтированной части теплицы, устойчивость монтируемых конструкций на всех стадиях монтажа. При монтаже конструкций необходимо строго соблюдать следующие требования: 1. Последовательность сборки должна обеспечивать устойчивость каркаса. 2. Своевременное и качественное крепление элементов каркаса между собой в процессе монтажа. 3. Установка конструкций на каждом отдельном участке должна позволять организацию необходимого фронта работ для последующих операций. Другие виды работ.
Остекление и ограждение стеклом здания начинают после окончания сборки каркаса. Стёкла укладывают в раму каркаса с зазором 2-3 мм с учетом расширения металла. В летнее время года работы по остеклению ведут сплошным фронтом. В зимнее время рекомендуется работы по остеклению вести поэтапно. Сначала остекляют один скат кровли, затем вертикальные стены. После включения отопления остекляют второй скат кровли. Во время работ по остеклению рабочие должны находиться внутри и снаружи здания. Для возможности перемещения рабочих по кровле устраивают деревянные передвижные настилы и трапы. Во время производства работ по остеклению возможен бой стекла, который ежедневно в конце смены необходимо убрать. Производство отделочных, сантехнических, электромонтажных работ ведется по совмещенному графику с другими работами, с соблюдением соответствующих правил и требований техники безопасности. При производстве сварочных работ необходимо соблюдать требования раздела 8 СНиП 3.03.01-87 "Несущие и ограждающие конструкции", "Правил пожарной безопасности при проведении сварочных и других огневых работ", Санитарных правил при сварке, наплавке и резке металлов", ГОСТ 12.3.003-86. Свариваемые поверхности конструкций и рабочее место сварщика должны быть защищены от ветра, дождя и снега. Отделочные работы выполняют в соответствии с требованиями СНиП 3.04.01-87 "Изоляционные и отделочные покрытия".
К отделочным работам приступают после возведения здания, устройства кровельного покрытия, установки оконных и дверных блоков, наличия остекления, выполнения внутренних санитарно-технических работ (выполнена система отопления). Работы по отделке помещений производить с помощью средств малой механизации. Монтаж оборудования. Для монтажа оборудования используются монтажные механизмы, применяемые на основном строительстве. Монтаж крупногабаритного оборудования совмещается с монтажом каркаса. Производство работ в зимнее время. При производстве работ в зимний период, кроме строгого соблюдения технических условий на производстве работ, необходимо соблюдать основные правила техники безопасности и санитарии. Зимним периодом для строительных работ считается время года между датой наступления среднесуточной температуры в осенний период и датой наступления такой же температуры весной. Все проходы, проезды и рабочие места должны систематически очищаться от снега и наледи, посыпаться песком, золой или просеянным шлаком. Места складирования материалов и конструкций также должны очищаться от снега и льда, для предотвращения обрушения штабелей во время оттепели. Все механизмы на строительной площадке должны смазываться зимними смазочными материалами.
Особое внимание следует обращать на исправное состояние ограждений. Перед началом работ каждой смены, все настилы и стремянки должны быть очищены от снега и наледи и посыпаны песком, проверена исправность ограждений. Все технические разрывы между настилами и стенами должны быть закрыты плотным щитом или ограждены. Для обогрева рабочих должны быть организованы специальные помещения из расчета 1м2 на человека. Также на зимний период необходимы помещения для сушки одежды и обуви. При разработке мерзлых использовать землеройные механизмы работающие по методу резания и мелкого скола мерзлых грунтов. Выполнение сварочных работ при Тн=-20° С и ниже производится в соответствии со СНиП 3.03.01-87 "Несущие и ограждающие конструкции". При производстве сварочных работ при температуре ниже минус 30° С сварщик должен пройти испытание при предусмотренной технологическим процессом отрицательной температуре. Сварщик, сдавший испытание, может быть допущен к сварке при температуре на 10°С ниже пробной. При температуре наружного воздуха ниже минус 15° С и ниже рекомендуется иметь вблизи рабочего места сварщика устройство для обогрева рук, при температуре ниже минус 40° С - оборудовать тепляк При температуре стали ниже минус 5° С сварку следует производить от начала до конца шва без перерыва, за исключением времени, необходимого на смену электрода или электродной проволоки и зачистку шва в месте возобновления сварки. Прекращать сварку до выполнения шва проектного размера и оставлять не зава-ренными отдельные участки шва не допускается. В случае вынужденного прекращения сварки процесс следует возобновлять после подогрева стали в соответствии с техноло-гическим процессом, разработанным для свариваемых конструкций. Кровельные и изоляционные работы в зимнее время разрешается выполнять на открытом воздухе при температуре не ниже минус 20° С.
Расчет потребности в строительных кадрах
Находится в стадии наполнения
Для освещения строительной площадки рекомендуется установка прожекторов на переносных прожекторных вышках. Для освещения рабочих мест рекомендуется использовать легкие переносные светильники. Потребное количество прожекторов: П = Р х S Рп Где: S – освещаемая площадь (м2) Р - удельная мощность (Вт/м2) Рп - мощность лампы, устанавливаемой в прожекторе (Вт); Где: Е – минимальная горизонтальная освещенность (ЛК) Для расчета Е =2 ЛК. К – коэффициент запаса (для расчета К=1,3) 0,25 – статический коэффициент П = (0,65 х10600) :1000 = 7,08 принимаем 8 шт. Для освещения площадки строительства приняты прожекторы типа ПЭС-35 мощностью 500 Вт путем прокладки временной воздушной линии на опорах.
Снабжение стройки ацетиленом, кислородом, пропан - бутаном осуществляется путем централизованной поставки по заявке строительной организации. Кислород и ацетилен подвозятся в баллонах автотранспортом. Емкость баллона 5-6 тыс. л. растворенного или сжатого воздуха. Электроснабжение и теплоснабжение производится путем подключения к существующим сетям. На период производства работ необходимо получить не менее 2-х номеров телефона. Потребности в воде удовлетворять согласно ТУ на присоединение.
Для освещения строительной площадки рекомендуются прожектора на столбах опорах или на существующих зданиях. При освещении рабочих мест используются легкие переносные прожекторные вышки. Удовлетворение потребности в воде предусмотрено от внутриплощадочных сетей, подключаемых к существующей сети водопровода. Расход воды на противопожарные нужды предусмотрен 100 л/сек. На освещение рабочих мест могут быть использованы легкие переносные светильники и переносные прожекторные вышки.
На стройплощадке должно быть предусмотрено охранное и аварийное освещение. Подача электроэнергии осуществляется по изолированным кабелям. Схема расстановки опор освещения строительной площадки, распределительных шкафов, освещение рабочих мест, временных электрических сетей, временного водопровода разрабатывается в составе ППР. Силовые и осветительные установки при работе по временной схеме электроснабжения должны иметь напряжение 380/220 В. Освещение строительной площадки в вечернее и ночное время осуществлять в соответствии с «ССТБ Строительство. Нормы освещения строительных площадок».
Основными документами при операционном контроле являются: СНиП часть 3, Технологические карты и "Схемы операционного контроля строительно-монтажных и специальных работ". Контроль качества СМР осуществляется специальными службами, создаваемыми в строительных организациях, оснащенные техническими средствами, обеспечивающими необходимую достоверность и полноту контроля.
Контроль включает в себя: просмотр и коррективы входящей рабочей документации; наблюдение за соответствием поступающих на строительную площадку конструкций, изделий, материалов и оборудования; операционный контроль отдельных строительных процессов или производственных операций и приёмочный контроль строительно-монтажных работ. В процессе монтажа сборных конструкций выполняют контрольные измерения параметров конструкций с помощью измерительной техники (нивелиры, теодолиты, метры, угломеры, уровни, отвесы и т.д.).
Производство геодезических работ в процессе строительства и контроль за выполнением строительно-монтажных работ осуществляет строящая организация. После окончательного завершения здания, сооружения или его частей (секции, коммуникаций) выполняется окончательная исполнительная схема с использованием геодезических инструментов, фактического положения осей и высотных значений и соответствие их нормативным допускам третьей части СНиП, а также ГОСТ 21778-81 и ГОСТ 21779-82 "Система обеспечения точности геометрических параметров в строительстве. Основные положения и технологические допуски".
Геодезический контроль по прокладке наружных коммуникаций осуществляется в строгом соответствии со строительными нормами и правилами на производство и приёмку соответствующих видов работ. Особое внимание следует обращать на скрытые работы с составлением актов ос-видетельствования.
Запрещается выполнение последующих работ при отсутствии актов освидетельствования предшествующих скрытых работ во всех случаях. Скрываемые инженерные сети должны быть проверены на целостность, а системы опробованы в работе. В процессе монтажа сборных конструкций выполняют контрольные измерения параметров конструкций с помощью измерительной техники (нивелиры, теодолиты, метры, угломеры, уровни, отвесы и т.д.).
На объекте надлежит вести общий журнал работ, специальные журналы по отдельным видам работ, перечень которых устанавливается генподрядчиком по согласованию с субподрядными организациями и заказчиком, и журнал авторского надзора проектных организаций, оформлять всю требуемую нормативными документами не-обходимую исполнительную и разрешительную техническую документацию.
До начала строительства заказчик создаёт на строительной площадке геодезическую разбивочную основу.
Заказчик обязан не менее чем за 10 дней до начала строительно-монтажных работ передать подрядчику техническую документацию на неё и на закреплённые на площадке строительства пункты и знаки этой основы, в том числе:
а) пункты строительной сетки, красных линий, теодолитных и нивелирных ходов;
б) оси, определяющие положение и габариты зданий и сооружений в плане, за- креплённые створными знаками в количестве не менее 4-х на каждую ось, а также оси транспортных и инженерных внутриплощадочных коммуникаций.
Точность построения геодезической разбивочной основы следует принимать, руководствуясь величинами допустимых средних квадратичных погрешностей угловых, линейных и высотных измерений, указанных в таблице 1 СНиП 3.01.03-84 "Геодезические работы в строительстве".
Знаки геодезической разбивочной основы должны: -располагаться вне зон, предназначенных для строительства запроектированных зданий и сооружений; -в процессе строительства находиться под наблюдением за их сохранностью и устойчивостью.
В состав геодезических работ входит: - создание геодезической разбивочной основы строительства; - выполнение геодезических работ в процессе строительства; - контроль за точностью выполнения строительно-монтажных работ; - наблюдение за перемещением и деформациями строящегося здания. Геодезическую разбивочную основу и контроль за перемещениями и деформациями осуществляет заказчик.
Производство геодезических работ в процессе строительства и контроль за выполнением строительно-монтажных работ осуществляет подрядчик.
При производстве строительно-монтажных работ соблюдать требования "Правил пожарной безопасности" ППБ 01-03, "Гигиенических требований к организации строительного производства и строительных работ" СанПиН 2.2.3.1384-03, "Безопасности труда в строительстве": СНиП 12-03-2001, ч.I и СНиП 12-04-2002, ч.II. В целях пожарной безопасности на строительной площадке должны выполняться следующие требования и мероприятия: - назначен из числа ИТР ответственный за пожарную безопасность; - курение только в специально отведённом и оборудованном для этого месте для курения должна быть надпись «Место для курения»; - не разводить костры и не пользоваться открытым огнём; - ежедневно убирать горючие строительные отходы и материалы в специально отведённые места или мусоросборники, промасленные обтирочные материалы (тряпки, ветошь) следует хранить в металлических ящиках или вёдрах с плотно закрывающимися крышками.
Запас керосина и масла, необходимый для промывки и смазки ремонтируемых деталей, нужно хранить в прочных металлических бидонах в специально отведённых для этого местах; - строительная площадка должна быть снабжена аптечкой, необходимыми средствами пожаротушения: огнетушителями, ящиками с песком, организован и оснащён пожарный щит; - не загромождать проходы к пожарному инвентарю; - огневые работы проводить с соблюдением требованием по пожарной безопасности (места производства сварочных и газопламенных работ должны освобождаться от сгораемых материалов в радиусе не менее 5 метров и от взрывоопасных 10 метров, места разогрева и приготовления битумных мастик должны быть удалены на безопасное расстояние от строений и складов); - проведён инструктаж рабочих по мерам пожарной безопасности. Каждый работающий на строительной площадке обязан знать и соблюдать правила пожарной безопасности.
На территории строительства предусмотрены въезды с двух сторон площадки. Дороги имеют покрытие пригодное для проезда пожарных автомобилей в любое время года.
У въездов на стройплощадку необходимо установить планы пожарной защиты с нанесенными строящимися и вспомогательными зданиями и сооружениями, въездами, подъездами, местонахождением водоисточников, средств пожаротушения и связи. Так как на территории строительных площадок ведутся сварочные работы, в соответствии с ППБ 01-03 приложение 3, применяется щит пожарный передвижной (ЩПП).
Он комплектуется следующими первичными средствами пожаротушения, немеханизированными инструментами и инвентарем: 1. Огнетушители: - пенные и водные вместимостью 10л и массой огнетушащего состава 9кг - 2шт; - порошковые (ОП) вместимостью 10л и массой огнетушащего состава 9кг - 1шт; вместимостью 5л и массой огнетушащего состава 4кг - 2шт; 2. Лом- 1шт; 3. Ведро- 1шт; 4. Асбестовое полотно - 1шт; 5. Лопата штыковая - 1шт; 6. Тележка для перевозки оборудования - 1шт. Для отопления мобильных (инвентарных) зданий, как правило, должны использоваться электронагреватели заводского изготовления. Ко всем строящимся и эксплуатируемым зданиям (в том числе и временным), местам открытого хранения строительных материалов, конструкций и оборудования необходимо обеспечить свободный подъезд. Устройство подъездов и дорог к строящемуся зданию необходимо завершить к началу производства основных строительно-монтажных работ.
Работы по защите металлоконструкций с целью повышения их предела огнестойкости должны производиться одновременно с возведением здания. Хранение и транспортирование баллонов с газами должно осуществляться только с навинченными на их горловины предохранительными колпаками. При транспортировании баллонов нельзя допускать толчков и ударов. К месту сварочных работ баллоны должны доставляться на специальных тележках, носилках, санках. Баллоны с газом при их хранении, транспортировании и эксплуатации должны быть защищены от действия солнечных лучей и других источников тепла.
Не разрешается использовать провода без изоляции или с поврежденной изоляцией, а также применять нестандартные аппараты защиты. Соединять сварочные провода следует при помощи опрессования, сварки, пайки или специальных зажимов. Подключение электропроводов к электрододержателю, свариваемому изделию и сварочному аппарату должно выполняться при помощи медных кабельных наконечников, скрепленных болтами с шайбами.
Провода, подключенные к сварочным аппаратам, распределительным щитам и другому оборудованию, а также к местам сварочных работ, должны быть надежно изолированы и в необходимых местах защищены от действия высокой температуры, механических повреждений или химических воздействий. Кабели (провода) электро-сварочных машин должны располагаться от трубопроводов кислорода на расстоянии не менее 0,5 м, а от трубопроводов ацетилена и других ГГ - не менее 1 м. Электроды, применяемые при сварке, должны быть заводского изготовления и соответствовать номинальной величине сварочного тока.
При смене электродов их остатки (огарки) следует помещать в специальный металлический ящик, устанавливаемый у места сварочных работ. Электросварочная установка на время работы должна быть заземлена. Помимо заземления основного электросварочного оборудования в сварочных установках следует непосредственно заземлять тот зажим вторичной обмотки сварочного трансформатора, к которому присоединяется проводник, идущий к изделию (обратный проводник). Чистка агрегата и пусковой аппаратуры должна производиться ежедневно после окончания работы. Техническое обслуживание и планово-предупредительный ремонт сварочного оборудования должны производиться в соответствии с графиком.
Перед включением электросварочной установки следует убедиться в отсутствии электрода в электрододержателе. К началу основных строительных работ на стройке должно быть обеспечено противопожарное водоснабжение из резервуара. Не допускается производство строительно-монтажных работ при отсутствии на территории строительства источников водоснабжения для пожаротушения, временных дорог и подъездов и мобильной связи. Все подъезды, дороги, пожарные гидранты должны быть в исправном состоянии и свободны для проезда и подъезда к ним, а в ночное время освещены.
Строительная площадка и зоны производства работ должны иметь ограждения согласно ГОСТ 23407-78, на которых устанавливаются предупредительные знаки и надписи. Складировать конструкции следует таким образом, чтобы можно было легко доставлять конструкции к месту их монтажа. Технологическая укрупнённая сборка узлов и деталей каркаса, осуществляемая на земле, должна выполняться надёжно, как требует проект, причем сокращаются до минимума операции по сборке конструкций на высоте. Поднятую конструкцию фиксируют в проектное положение оттяжками и крепежом. Перемещение людей в местах, где установлены временные связи, должно быть сокращено до минимума.
Необходимо вывешивать плакаты "Осторожно временные связи". По окончании монтажа каркаса, когда установлены постоянные связи, временные связи необходимо снять и убрать за пределы здания. Все рабочие и ИТР, занятые на монтажных работах, должны обеспечиваться предохранительными касками. На территории строительства должны быть установлены указатели проездов, проходов. Траншеи оградить с выставлением плакатов с надписями "Опасная зона", "Проход закрыт" и т.п. В ночное время строительная площадка и рабочие места должны быть освещены с помощью прожекторов (типа ПЭС-35 с лампами мощностью 500Вт). Временные электросети выполняются воздушными линиями по деревянным надёжным опорам изолированными проводами так, чтобы нижняя точка провода находилась на высоте не менее 2,5м над рабочим местом, 3,5м - над проходами и 6м - над проездами.
Все токоприёмники должны быть заземлены в соответствии с "Правилами устройства электроустановок", "Правилами техники безопасности при эксплуатации электроустановок потребителей". Строго соблюдать требования по безопасной эксплуатации техники. Строительные механизмы (краны) регулярно проходят осмотр и техническое освидетельствование. Необходимо особое внимание уделять контролю работы приборов безопасности кранов. Ежедневно, перед началом работы проверять их заземление. Регулярно ведётся профилактический осмотр электрооборудования.
На крановых площадках для стропальщиков должны быть стенды со схемами строповок грузов. Через каждые 10 дней проверяют на износ стропы. На участке (захватке), где ведутся монтажные работы, не допускается выполнение других видов работ и нахождение посторонних лиц. Траншеи, разрабатываемые в местах, где происходит движение людей и транспорта, должны быть ограждены защитными ограждениями. На ограждении необходимо установить предупредительные надписи и знаки, а в ночное время - сигнальное освещение. Опасную зону работающего экскаватора оградить и обозначить предупреждающими знаками "Опасная зона". Хождение пешеходов и движение транспорта в опасной зоне категорически запрещается. Во время работы экскаватора запрещается проход и нахождение рабочих в радиусе действия экскаватора плюс 5м.
Рабочие, ИТР и служащие обязаны находиться на строительной площадке в защитных касках соответствующего образца. Инструктаж по технике безопасности проводить на рабочих местах по соответствующим видам работ и утверждённым инструкциям. На работы с повышенной опасностью выдаётся наряд-допуск, определяющий безопасные условия производства работ. Все работники обеспечиваются индивидуальными средствами защиты, исправным инструментом, спецодеждой и спецобувью, в том числе прорезиненной.
Все работники должны быть обучены безопасным методам труда и приёмам выполнения работ с выдачей соответствующих удостоверений. Организация стройплощадки, временных сооружений и размещение механизмов производится в соответствии со стройгенпланом, а выполнение отдельных видов работ - в соответствии с проектом производства работ и технологическими картами.
При организации строительного производства необходимо осуществлять мероприятия, направленные на охрану окружающей среды. При производстве строительно-монтажных работ следует при нагреве воды, разогреве изоляционных материалов использовать специальные нагревательные установки, обеспечивающие более эффективное использование топлива и уменьшающие опасность пожара.
Необходимо осуществлять своевременный осмотр, ремонт и регулировку двигателей внутреннего сгорания на строительных машинах и механизмах для обеспечения наименьшего содержания вредных веществ в выхлопных газах, снижения их дымности и концентрации токсичной окиси углерода.
Воду в строительном производстве нужно использовать рационально, не допускать случаев загрязнения водоёмов сточными водами, отходами горюче-смазочных материалов. Необходимо полностью исключить мойку строительной техники и автотранспорта в водоёмах. Не допускается пролив горюче-смазочных материалов на землю из строительной техники и автотранспорта, также ремонт, стоянка или мойка этой техники на стройплощадке.
Отходы, строительный мусор своевременно вывозятся на свалку, захламление строительной площадки категорически запрещается. Недопустимо "захоронение" отходов и мусора на территории стройплощадки. Бытовой мусор утилизируется в типовой контейнер, строительный мусор утилизируется в специализированный кузов с последующим вывозом.
Использование при производстве работ отравляющих или зловонных веществ категорически запрещается. Сжигание отходов и мусора, а также разогрев материалов на кострах запрещается. Для отвода бытовых стоков использовать биотуалеты.
Срок строительства (Тн) определён в соответствии с "Нормами продолжительности строительства и задела в строительстве предприятий, зданий и сооружений" СНиП 1.04.03-85* ч. II, раздел Б.2, п.44 и принимается 173 дн., в т.ч. подготовительный период 1 мес.
1. Общая продолжительность строительства - 173 дня. 2. Продолжительность подготовительного периода - 1 мес. 3. Общая численность работающих на строительстве - 41 чел., в т.ч. рабочих - 40 чел.
